म्याग्दी: नेपाल विद्युत् प्राधिकरणद्वारा म्याग्दीमा निर्माणाधीन एक सय ३२ केभी क्षमताको डाँडाखेत–राहुघाट प्रसारण लाइन आयोजनाको निर्माण सकिनुपर्ने अवधिमा ५० प्रतिशत भौतिक प्रगति भएको छ । निर्धारित ३० महिनामा काम सम्पन्न नभएपछि ठेकेदार भारतीय कम्पनी लार्सन एण्ड टियुब्रो (एलएनटी)सँगको सम्झौताको म्याद १५ महिना थपिएको छ ।
मालिका गाउँपालिका–७ डाँडाखेतबाट रघुगङ्गा गाउँपालिका–३ राहुघाटको अम्वाङ जोड्ने २५ किलोमिटर एक सय ३२ केभी क्षमताको प्रसारण लाइन र दुवै ठाउँमा सबस्टेशन निर्माणका लागि सन् २०२१ डिसेम्वर ३१ मा २६ मिलियन डलरमा ठेक्का सम्झौता भएको थियो । आयोजना प्रमुख रोशन अग्रवालले गत जुलाई १६ मा सकिएको ठेक्का सम्झौताको म्याद आगामी २०२५ को नोभेम्बर १६ सम्म थप भएको जानकारी दिनुभयो ।
“तीस महिनामा समग्रमा ५० प्रतिशतभन्दा बढी भौतिक प्रगति भएको छ”, उहाँले भन्नुभयो, “राहुघाटमा कमजोर भूवनोट र विपद्को जोखिम, वन क्षेत्रमा टावर निर्माणका लागि अनुमति पाउन भएको ढिलाइ र केही टावर निर्माणस्थलमा समुदायको विवादका कारणले आयोजना निर्माण अवधि लम्बिएको हो।”

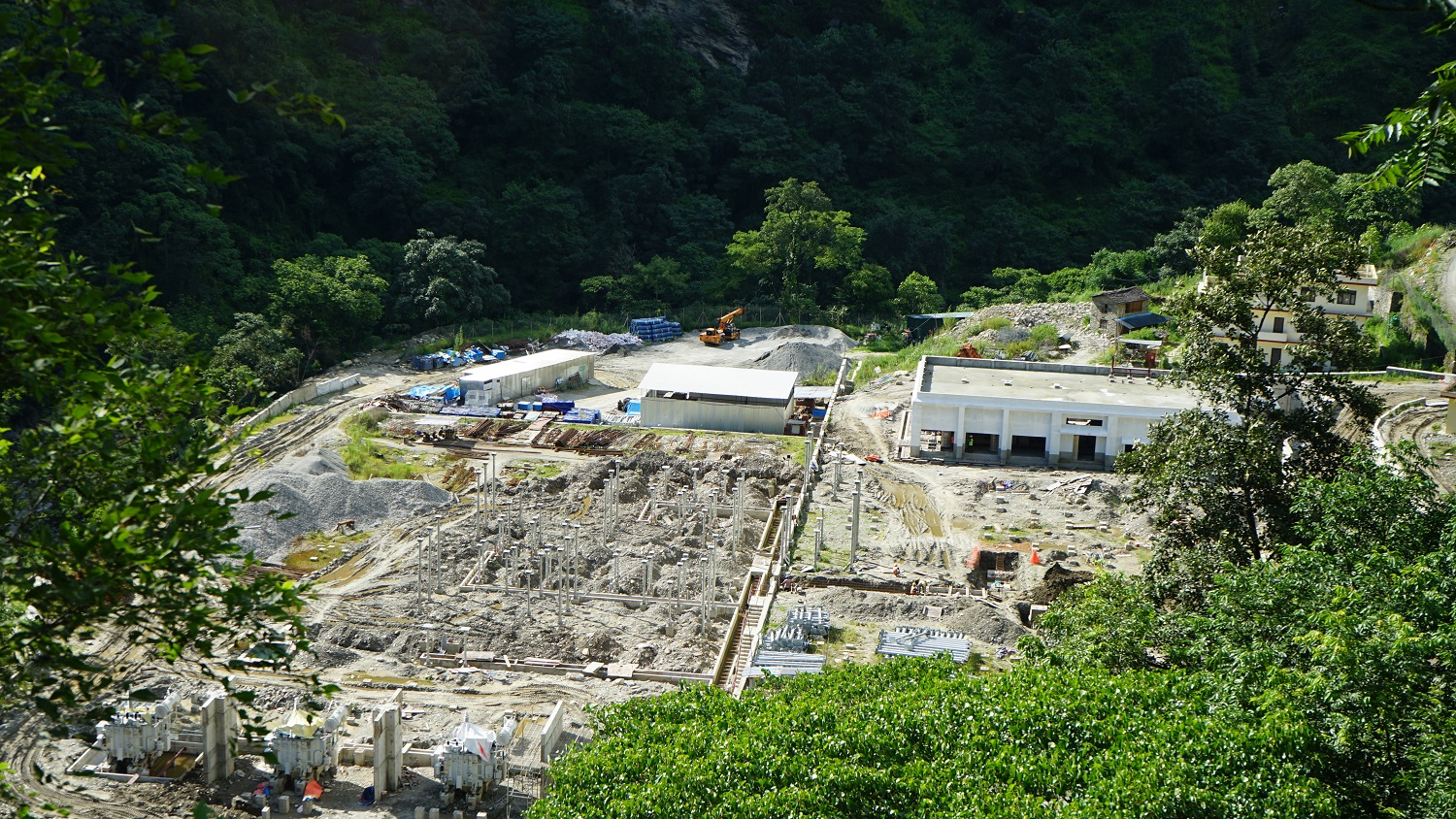

म्याग्दी र राहुघाट नदीमा निर्माणाधीन तथा निर्माणका क्रममा रहेका आयोजनाबाट उत्पादन हुने विद्युत्लाई राष्ट्रिय प्रणालीमा आबद्ध गराउन एसियाली विकास बैंकको ऋणमा सबस्टेशन र प्रसारण लाइन निर्माण गर्न लागिएको हो । एक सय ३२÷३३ केभी, ३० एमभिए क्षमता र एआइएस प्रविधिको उपकरण जडान गरिने डाँडाखेत सबस्टेशनको सिभिलतर्फको ६० प्रतिशत भौतिक प्रगति भएको छ । डाँडाखेतमा ५१ रोपनी जग्गा अधिग्रहण भएको थियो ।
भूमिगत पानी र पहिरो प्रभावित राहुघाटमा सबस्टेशनको डिजाइनमा समस्या भएकाले ठेक्का सम्झौताको २७ महिनापछि गत जेठदेखि नेपाली सहायक ठेकेदार डिएल स्ट्रक्चरले काम थालेको थियो । दुई सय २०÷१३२÷३३ केभी, २०० एमभिए क्षमताको उपकरण जडान हुने जिआइएस प्रविधिको राहुघाट सबस्टेशनमा उपकरण राख्ने र कार्यालयको भवन बनाउन जग्गाको प्लट बनाउने कामले बर्खायाममा पनि तीव्रता दिएको एनएलटीका आयोजना व्यवस्थापक सुवासचन्द्र शर्माले बताउनुभयो ।
“पक्की नाला बनाएर भूमिगत र सतहको पानीलाई व्यवस्थापन गरेर सबस्टेशनको संरचना बनाउन थालिएको हो”, उहाँले भन्नुभयो, “सबस्टेशनमा जडान गर्ने उपकरण आयात भइसकेको छ ।” अम्बाङमा सबस्टेशन बनाउन पाँच वर्षअघि ९० रोपनी जग्गा अधिग्रहण भएको थियो ।
एक सय ३२ केभी क्षमताको डबल सर्किट प्रसारण लाइनको ८२ वटा टावरमध्ये हालसम्म ३० वटा निर्माण सकिएको र ४८ वटा निर्माणाधीन रहेका आयोजना प्रमुख अग्रवालले बताउनुभयो । रघुगङ्गा गाउँपालिकाको वडा नं ३, बेनी नगरपालिका–९, १०, मङ्गला गाउँपालिका–१, मालिकाको वडा नं ६ र ७ मा प्रसारण लाइनको टावर निर्माणस्थल हुन् ।
बेनी नगरपालिका–६ कोठेसाघुमा रहेको एनएलटीको प्रसारण लाइनको सामग्री भण्डारणस्थलमा भदौ ८ गते रातिको बाढीले क्षति पुर्याएको थियो । दुवै ठाउँमा यसअघि नै जग्गा व्यवस्थापन, घेराबार, पहुँचमार्गका साथै डाँडाखेतमा गार्ड र कर्मचारी आवासगृह भवन निर्माण भएको छ । म्याग्दी नदीमा एक सय ७२ दशमलव आठ मेगावाट क्षमताको चारवटा जलविद्युत् आयोजना निर्माण सुरु भएका छन् ।
राहुघाटमा ३५ दशमलव पाँच मेगावाटको राहुघाट–मङ्गले र ४८ दशमलव पाँच मेगावाट क्षमताको अपर राहुघाट, २१ दशमलव तीन मेगावाट क्षमताको ठूलोखोला र ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणाधीन छन् । पाँच दशमलव पाँच मेगावाट क्षमताको बगरखोला, चार दशमलव ७५ मेगावाटको स्यानोखोला, चार दशमलव ९० मेगावाटको अपर ठूलोखोला र १५ मेगावाटको माथिल्लो ठूलोखोला जलविद्युत् आयोजना निर्माणको अन्तिम चरणमा छन् ।
सबस्टेशनमा निर्माणमा भएको ढिलाइले राहुघाट नदीमा निर्माणको अन्तिम चरणमा रहेको जलविद्युत् आयोजनालाई समस्या परेको तुदी पावरद्वारा निर्माणाधीन अपर राहुघाट र मङ्गले राहुघाट जलविद्युत् आयोजना प्रमुख प्रकाश तिमिल्सिनाले बताउनुभयो । रासस
